定价: Applied Digital以一份期限约15年的超大规模客户租约为基础,发行了$2.15 billion、票面利率6.75%的优先担保票据。新变化:票息在租金开始前便已起算,本金摊还则要等到最后一份租约起租之后。投资者实际资助的是一处工地向稳定运营数据中心的转化,稳定的数据中心收入流仍在建设之中。[1][2]

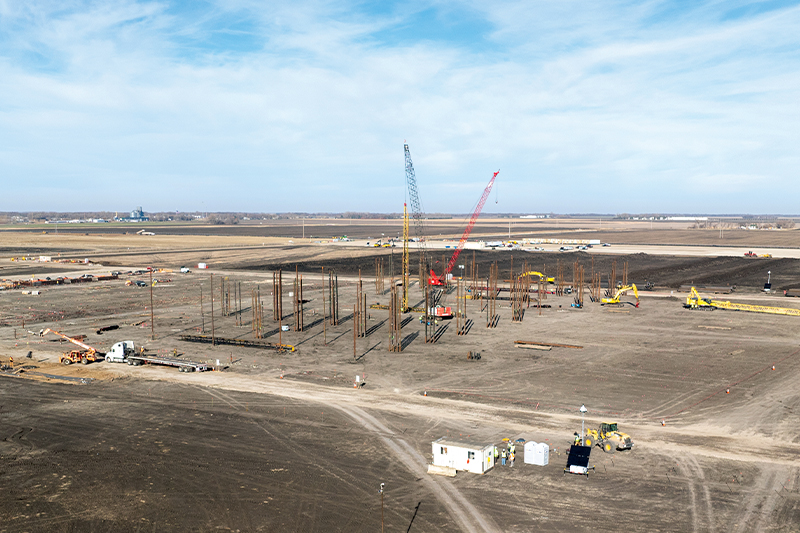

这一区别贯穿全文。位于北达科他州Harwood的Polaris Forge 2已有签约客户,200 MW关键IT负载的建设计划也已有资金支持。不过,签署租约本身尚未带来经营现金流。建筑须竣工,电网设施须就绪,设备须完成安装和调试,租户还须达到合同规定的起租点。走完这些步骤,建设债务才开始呈现由租金支撑的债务特征。
本文分析票据的发行条款与项目里程碑,当前市场价格不在判断范围内。这批证券依据Rule 144A和Regulation S私募发行,公开申报文件未提供实时报价。[1]
债券先于租金启动
3月10日的申报文件列出了一条格外清晰的时间线。APLD ComputeCo 2以面值的98%发行票据,把相当于发行所得款总额的现金存入独立托管账户,并指定发行净所得款用于开发、建设、项目账户(包括偿债准备金)和交易费用。利息从2026年9月15日起,于每年3月15日和9月15日支付。票据将于2031年3月15日到期。[1]
本金摊还采用另一套时间表。票据发行时已经存在的全部数据中心租约中,最后一份租约达到“起租日”(Commencement Date)后,首个半年付款日开始按计划摊还本金。该条款使租户起租同时成为运营里程碑和债务属性的切换点:债务由租金产生前的融资转为一项摊还型债权。[1]
因果链很短:
托管资金 → 完工建筑与电力接入 → 调试与租户起租 → 租约现金流 → 本金摊还。
每一环都不可省略。从“长期租约”径直跳到“债券偿付保障”,会遮蔽一段重要时期:利息已经到期应付,全部签约容量却尚未开始收租。
六个数字界定这次转化
- $2.15 billion本金。6.75%的票息以这一票面金额为计算基础。[1]
- 98%的发行价格。因此,扣除手续费和其他扣减项之前,发行所得款总额约为$2.107 billion,低于最终需要偿还的本金。[1]
- 6.75%的年票息。按初始本金余额计算,在本金开始摊还前,每年利息约为$145.1 million。[1]
- 200 MW签约关键IT负载。Applied Digital的申报文件称,Polaris Forge 2计划由两栋建筑交付这部分首批租赁容量。[2]
- 每MW预计资本支出$11 million至$13 million。据Applied Digital的4月演示材料简单推算,200 MW对应的粗略建设区间为$2.2 billion至$2.6 billion,随后还要厘清哪些成本未计入这一简化口径。[3]
- 约15年内约$5 billion的预期基础租期收入。这是管理层对合同价值的表述,不含电费转付收入,与当前现金、直线法年租金或可供票据偿付的自由现金流属于不同口径。[3]
这些数字共同解释了吸引力与资金缺口。债务对应一项规模庞大、寿命较长且已有合同约束的资产,预期收入相对于本金也相当可观。与此同时,在项目转化为投入运营的出租资产之前,发行折价、票息、准备金、费用和建设预算都会先消耗资本结构中的资金。
“有担保”与“稳定运营”之间仍有距离
票据享有申报文件所述发行人及担保人资产的第一顺位留置权,并配有限制性契约、项目账户、托管的发行所得款和Applied Digital完工担保。若票据发行所得款与此前投入的股本不足,母公司已同意在适用的最迟完工日前,提供完成建设并达到首次服务起始日所需的资金;该义务受租约具体条款和允许延期安排约束。[1]
这项保障很有实质意义,也明确了剩余风险所在。完工担保会把资金缺口重新推向母公司,钢材交付速度和调试摩擦仍由项目本身承担。资金释放前由托管账户保护,释放后仍须转化为可以运行的设施。专用园区通电并开始创收后,担保权益的保护力度最强;在工程尚未结束、价值仍取决于未完工工程和单一租户验收时,保障力度较弱。
电力让这条分界变得具体。Minnkota就服务于Harwood南侧新增大型负荷的Agassiz输电线路和变电站提交证词时表示,现有基础设施无法满足所申请的用电负荷。拟议方案需要延伸一条345-kV线路并建设变电站,大型负荷申请方须承担相关并网和设施升级费用。[4] Minnkota的公开项目页面将这项公用事业工程与Applied Digital的Harwood园区相连,并称该园区预计在2026年年底前部分投入运营,2027年初全面投入运营。[6]
北达科他州即便拥有充足的发电资源,项目仍需专用线路、变电站、测试与协调。“区域内有电可供调用”与“租户大楼已有200 MW可用容量”是两项不同陈述。
实际交付记录是最有力的正向证据
悲观观点若把每一项建设里程碑均视为愿景,便超出了现有证据能够支持的范围。7月1日,Applied Digital表示,公司按期交付了Polaris Forge 1又一栋75 MW建筑;连同此前已经投入服务的一栋100 MW建筑,该园区已投运容量达到175 MW。Polaris Forge 1属于另一园区,租约与融资安排也不同;但这项记录仍能说明,同一家开发商曾在北达科他州把建设项目转化为通电容量。[5]
资本结构本身也按交接尚待完成来安排。发行所得款总额先进入托管账户,偿债准备金列在项目账户之中,本金摊还与最后一份租约起租明确挂钩;若已披露的项目资本不足,完工担保还会为发行人提供额外资金来源。[1]
在这些保护之下,基准情景可以落在按约偿付一侧。从首次付息到全面调试完成之间,真正需要观察的是项目将走上以下三条路径中的哪一条。
从建设到租金的三条路径
路径一:顺畅交接
建设与并网维持在已披露的时间窗口内。首批容量在2026年年底前投入运营,其余租赁容量在2027年上半年达到起租条件,租户依两份租约开始支付租金。最后一份租约起租后的首个计划付款日,随即启动本金摊还。[1][3][6]
沿着这条路径,建设期的高票息是短暂过渡的代价。项目完工后,长期租约、担保资产基础和逐步下降的本金余额会改善债务的信用特征。Polaris Forge 1的交付记录是支持这条路径的最有力证据。[5]
路径二:延期,但资金仍然到位
设备、劳动力、天气、设计变更或调试使工期延长,项目本身仍可继续推进。利息继续累积,项目账户吸收计划内成本,Applied Digital则在完工担保要求的范围内补入增量资金。最后一份租约起租时间推迟,本金摊还也相应推迟。[1]
这条路径仍可让债券持有人按约收回本息,但经济结果逊于顺畅交接。母公司被占用的资本更多,未取得全额租金的时期更长,票据发行所得款总额与项目全部交付成本之间的差额也更受关注。能够用资金解决的延期,考验发起人的流动性与执行能力;单凭延期尚不能否定租约经济性。
路径三:起租成为瓶颈
更严峻的压力情景超出“建设成本上升”:一栋建筑或其配套电力系统未能按时达到租户愿意接受的合同状态。园区外观已经接近完工时,最后起租条件仍可处于未满足状态。此时,票据继续遵循原有付款日历,本金摊还触发点仍在未来,全额租约现金也尚未到账。[1][4]
长期合同的总价值看起来醒目,眼下能提供的保护却较为有限。履约开始后,合同期限可以保护现金流;在此之前,决定结果的变量包括完工资金、最迟完工日、允许延期安排、电力就绪程度、调试和验收。
证伪条件
若全部200 MW在2027年6月30日前达到合同起租条件,已披露的每MW $11 million至$13 million预算区间没有发生实质性重设,租约现金流按计划开始,并在首个符合条件的付款日启动计划内本金摊还,本文从建设到租金的谨慎判断便会被证伪。这组结果将把高票息建设期界定为一段期限明确的过桥期,持续性融资弱点的判断也会失去依据。[1][3][6]
工地繁忙或又一份宽泛的AI需求预测,证据力度仍然不足。本文检验的具体问题,是资本能否转化为租户验收并产生租金的兆瓦容量。
观察清单
- 2026年9月15日——首次付息。确认Polaris Forge 2仍处于交付窗口时,偿债安排能否正常运作;同时区分由准备金支持的项目执行与经常性租约现金流。[1]
- 2026年12月31日——部分运营检查点。Minnkota的公开时间表称,园区应在年底前部分投入运营。真正有用的披露指标是已获验收的关键负载;施工完成比例和建筑外壳完工进度都无法替代这一指标。[6]
- 2027年6月30日——全部起租检查点。Applied Digital的演示材料显示,交付窗口横跨2026年下半年与2027年上半年。到窗口末端,观察重点应从吊车和调试转向租金及下一个符合条件的本金摊还日期。[3]
“AI需要数据中心”这一宽泛命题不足以构成投资逻辑,也无法确定这批债券将走上哪条路径。需要检验的是一个发行人能否按时走完一条具体链条:资本转为建筑,建筑转为通电容量,容量转为租户起租,起租再转为偿债现金流。在全部200 MW投运前,这批6.75%票据仍是一项建设期债权,只是已经显出租金债券的轮廓。
来源
- Applied Digital Corporation,2026年3月10日提交的Form 8-K——票据最终条款、发行价格、资金用途、托管安排、付款日期、本金摊还触发条件、担保、限制性契约和完工担保。
- Applied Digital Corporation,截至2026年2月28日季度的Form 10-Q——Polaris Forge 2租约结构、两栋建筑的分期安排与施工状态。
- Applied Digital Corporation,2026年4月投资者演示材料——签约负载、预期交付窗口、每MW预计资本支出、基础租期和预期合同价值。
- 北达科他州公共服务委员会,Minnkota在PU-26-22案中的预先提交证词——Harwood大型负荷并网流程、由申请方承担费用的升级工程,以及建设Agassiz 345-kV线路和变电站的必要性。
- Applied Digital,“Applied Digital交付Polaris Forge 1第二栋建筑”(2026年7月1日)——按期交付75 MW,以及园区已有175 MW投运容量。
- Minnkota Power Cooperative,“数据中心常见问题”——公用事业公司的职责、Harwood园区规模、建设时间,以及部分与全面运营目标。
- Minnkota Power Cooperative,“医疗保健的新算法”(2026年2月20日)——Michael Hoeft拍摄Polaris Forge 2施工照片的来源页面。
